惠来临港产业园:落细落实疫情防控措施 全面保障稳工稳产

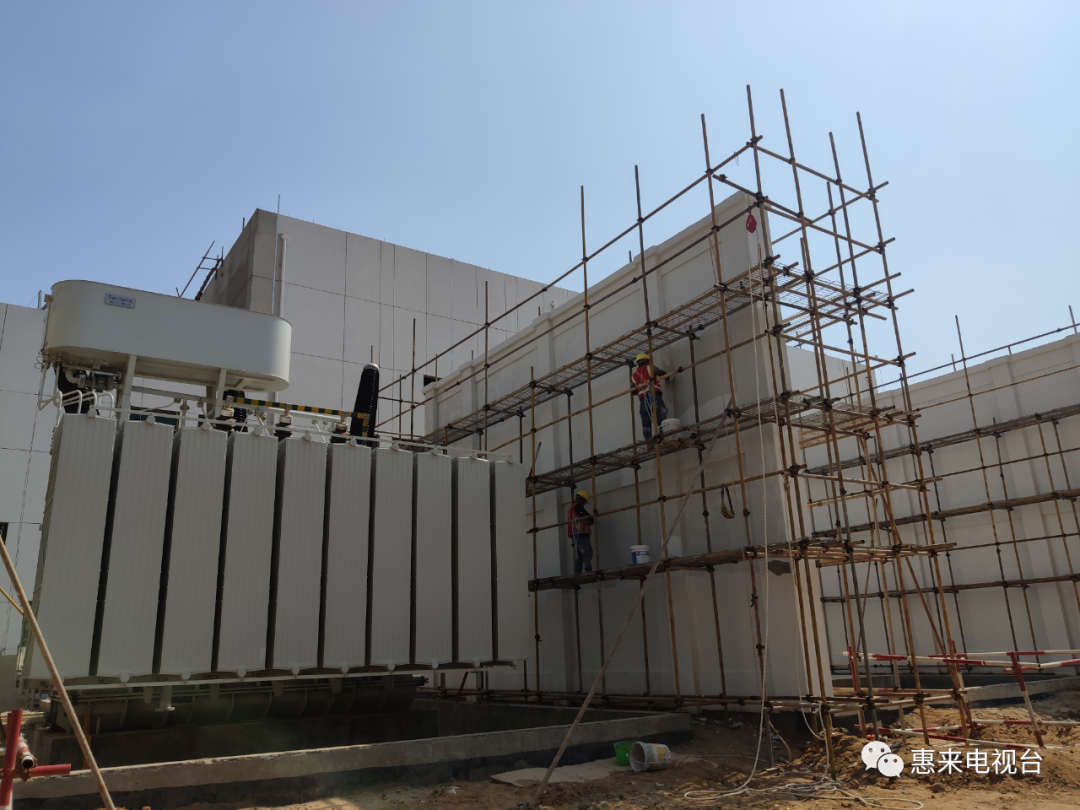

  19日,记者来到国家电投集团揭阳前詹海上风电集控中心施工现场了解到,该中心项目参建各方积极响应“留工稳产”和“留粤过大年”的号召,切实落细落实疫情防控措施,全面保障春节期间稳工稳产。当天上午,首批来自山东台儿庄的返乡人员在中心专车的统一接送下,顺利抵达前詹施工现场。


  前詹海上风电集控中心春节期间约有100多名施工人员坚守一线岗位,针对返乡人员,该中心严格落实往返核酸检测及隔离制度,统一由中心专车接送,减少人员接触。此外,该中心还在确保疫情防控的基础上,组织包饺子等“年味”活动,进一步强化留守人员的后勤保障工作,让留惠施工人员开心过大年。(采访 施工人员 戴春明:大年初二就开始正常复工复产,年前公司考虑到疫情的原因,考虑到地方政策的原因,响应国家政策号召,企业就地过年的政策,并且公司专门组织了给公司所有员工集体做核酸检测。大年三十晚上,领导拿着礼品、慰问金到我们职工宿舍慰问,跟我们一起包饺子、一起吃年夜饭。)

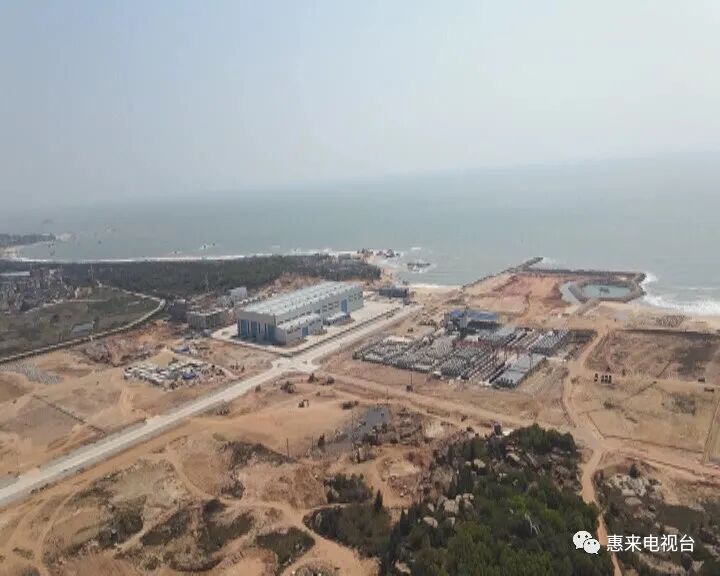

  据了解,国家电投揭阳海上风电场项目位于我县靖海、神泉海域。近海浅水区项目总装机容量90万千瓦,项目总投资约180亿元人民币。近海深水区项目装机容量170万千瓦,项目总投资约320亿元人民币。目前,近海浅水、近海深水区海上风电项目均已通过核准。(采访 国家电投揭阳前詹风电有限中心党支部书记、副总经理 董富兵:今年我们有几个重大的节点工期,就是3月1日,首桩成桩。昨天我们已经联系好了船只,20日装船,发到我们安装现场。3月1日,首桩打下去后,6月30日,我们首批机组全部并网发电。还有就是临时码头具备停靠条件。到8月25日,我们的风机全部吊装完毕。9月30日,53台风机全部并网发电,完成今年重大节点目标。今年的任务很重,为了完成目标,我们建立了五支党员突击队。安全方面我们是按照市、县两级防控措施的要求,节前对全体作业人员进行了核酸检测,春节期间我们也没有休息,全员施工,留在工地的有一百多个施工人员。)
