【发展惠来】国家电投揭阳神泉一海上风电项目建设53台风机全部完成吊装

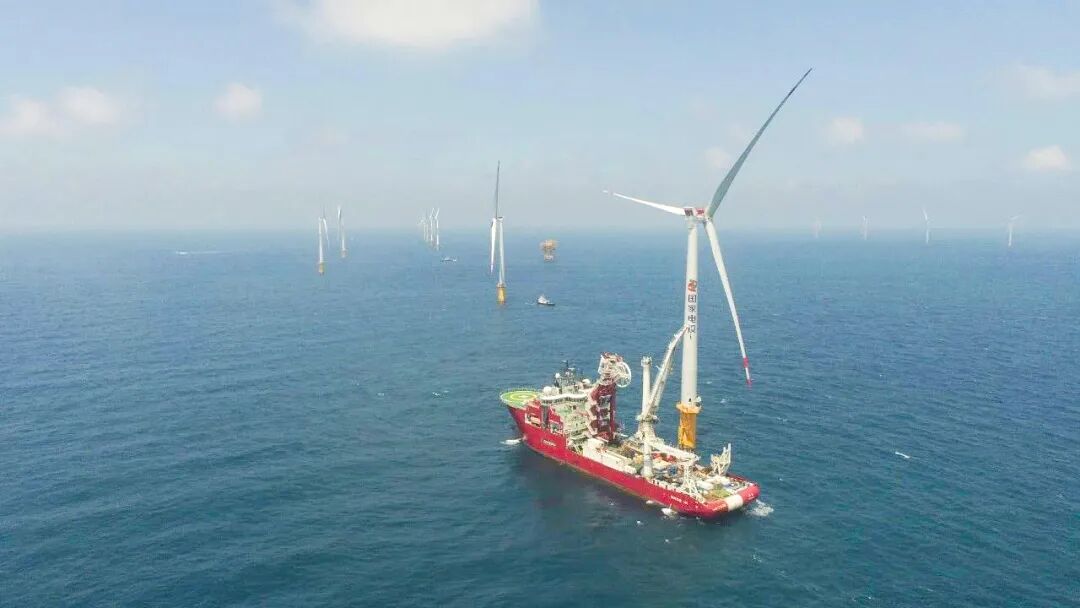

  9月18日凌晨6时01分,国家电投揭阳神泉一海上风电项目二标段51#号5.5兆瓦风机吊装完成;8时29分,一标段5#号7兆瓦风机完成吊装。至此,该项目两个标段53台风机全部完成吊装。


  揭阳神泉一海上风电项目海域水深33至39米,风场地质主要为粉砂淤泥质土且层厚较厚,地形变化尤为复杂,吊装高度平均海平面134米,船舶资源全国稀缺,施工难度属国内罕见。在风机吊装施工过程中,揭阳前詹风电有限公司不断突破技术瓶颈,在一标段首次尝试7MW风电机组采用“3+1+3”吊装方式,即为3段塔筒吊装加1个机舱轮毂整体吊装加3支单叶片斜插式吊装。在统筹调配解决运输难题的基础上,该公司积极探索工艺优化、分析吊装功效,针对恶劣天气,采用“PDCA”循环合理优化施工流程,最大程度实现吊装作业扁平化,以单艘施工船单月吊装12台明阳5.5兆瓦大容量风机,最快单台吊装时间缩短至22小时,创造了国内风机吊装速度的新纪录。
